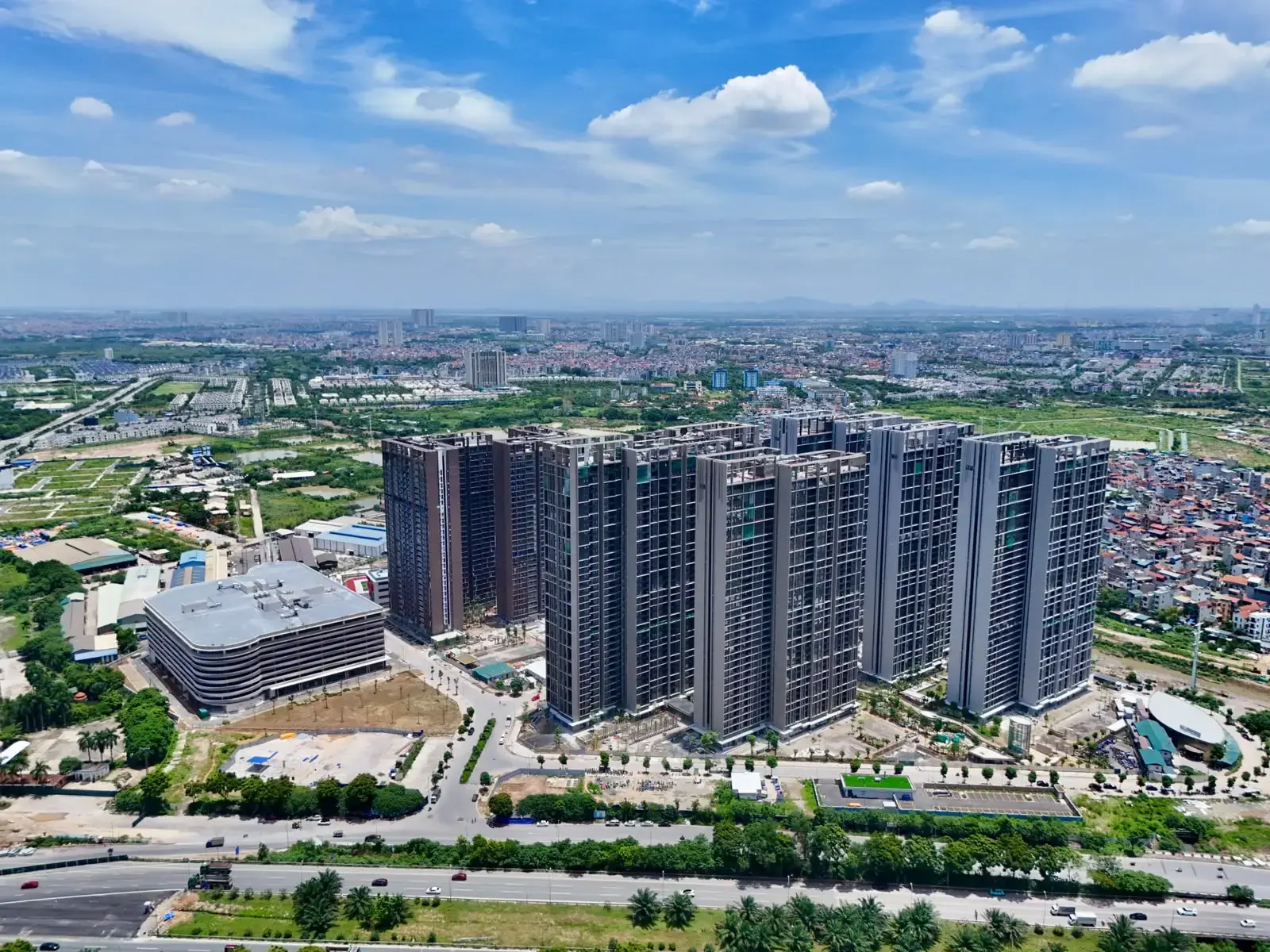

Toàn cảnh thực tế dự án Lumi Hanoi tháng 07/2026 nhìn từ Đại lộ Thăng Long

Theo dõi công trường · 02/2025–07/2026

Tiến độ Lumi Hanoi theo từng tháng

Kho dữ liệu 16 kỳ cập nhật: từ thi công phần thân, cất nóc 9 tòa đến hoàn thiện mặt ngoài, nội thất, nhà để xe và cảnh quan.

Tiến độ mới nhất tháng 07/2026

Bản cập nhật mới nhất cho thấy công trường đã đi qua giai đoạn xây phần thô và đang tập trung vào hoàn thiện. Lumi Prestige cùng Lumi Elite đã hoàn tất hệ kiến trúc mặt ngoài; công tác lắp đặt, hoàn thiện nội thất được ghi nhận tới tầng 27. Tại Lumi Signature, trọng tâm chuyển sang những phần việc cuối của cảnh quan và chuỗi tiện ích.

16 kỳCác tháng có dữ liệu công khai từ 02/2025 đến 07/2026
9 tòaToàn bộ các tòa được công bố cất nóc trong tháng 10/2025
Tầng 27Mốc hoàn thiện nội thất Prestige và Elite tại kỳ 07/2026
Giai đoạn cuốiSignature tập trung cảnh quan và các tiện ích ngoài trời

Cách đọc: số liệu dưới đây ghi lại trạng thái tại từng kỳ công bố, không phải cam kết ngày nhận nhà cho mọi căn hộ. Thông báo bàn giao và hồ sơ của chính căn mua bán vẫn là căn cứ cần kiểm tra.

Tiến độ Lumi Hanoi năm 2026

Năm 2026 đánh dấu sự chuyển dịch rõ rệt từ xây tường sang hoàn thiện mặt ngoài, nội thất và cảnh quan. Mở từng tháng để xem số liệu chi tiết.

07/2026Hoàn thiện cảnh quan và tiện íchPrestige & Elite hoàn thiện mặt ngoài, nội thất tới tầng 27

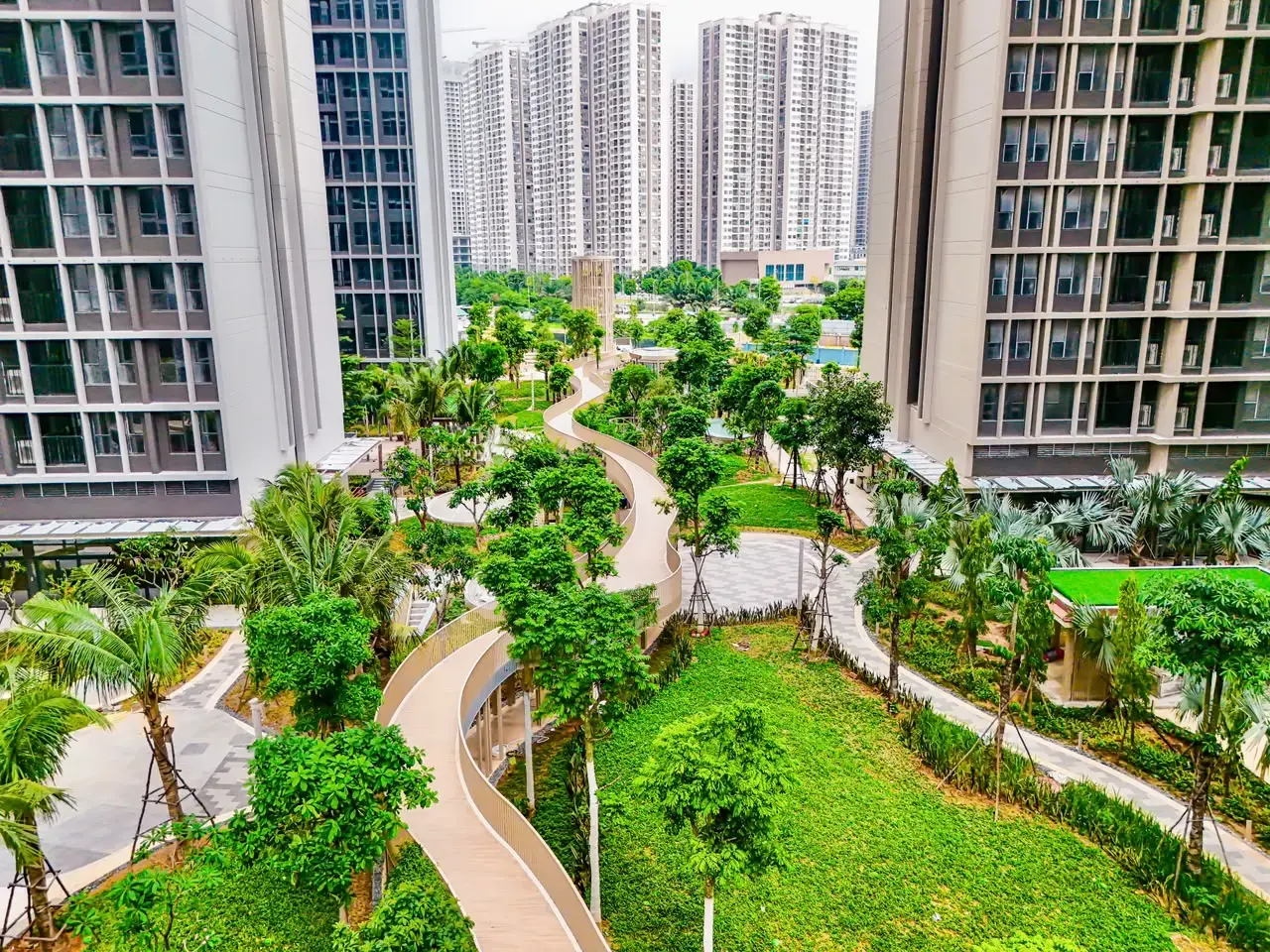

Lumi Prestige và Lumi Elite tiếp tục theo kế hoạch hoàn thiện: mặt ngoài đã xong, nội thất tiến thêm hai tầng so với tháng 06. Ở Lumi Signature, chuỗi ảnh tập trung vào cảnh quan, Đường dạo trên không, Bể bơi Cầu Vồng và nhà để xe nổi, cho thấy dự án đang tiến sâu vào các hạng mục phục vụ vận hành.

Phân khu/hạng mụcTrạng thái tháng 07/2026
Lumi SignatureHoàn thiện những phần việc cuối tại tiện ích và cảnh quan ngoài trời
Lumi Prestige + EliteMặt ngoài hoàn thiện; nội thất triển khai tới tầng 27

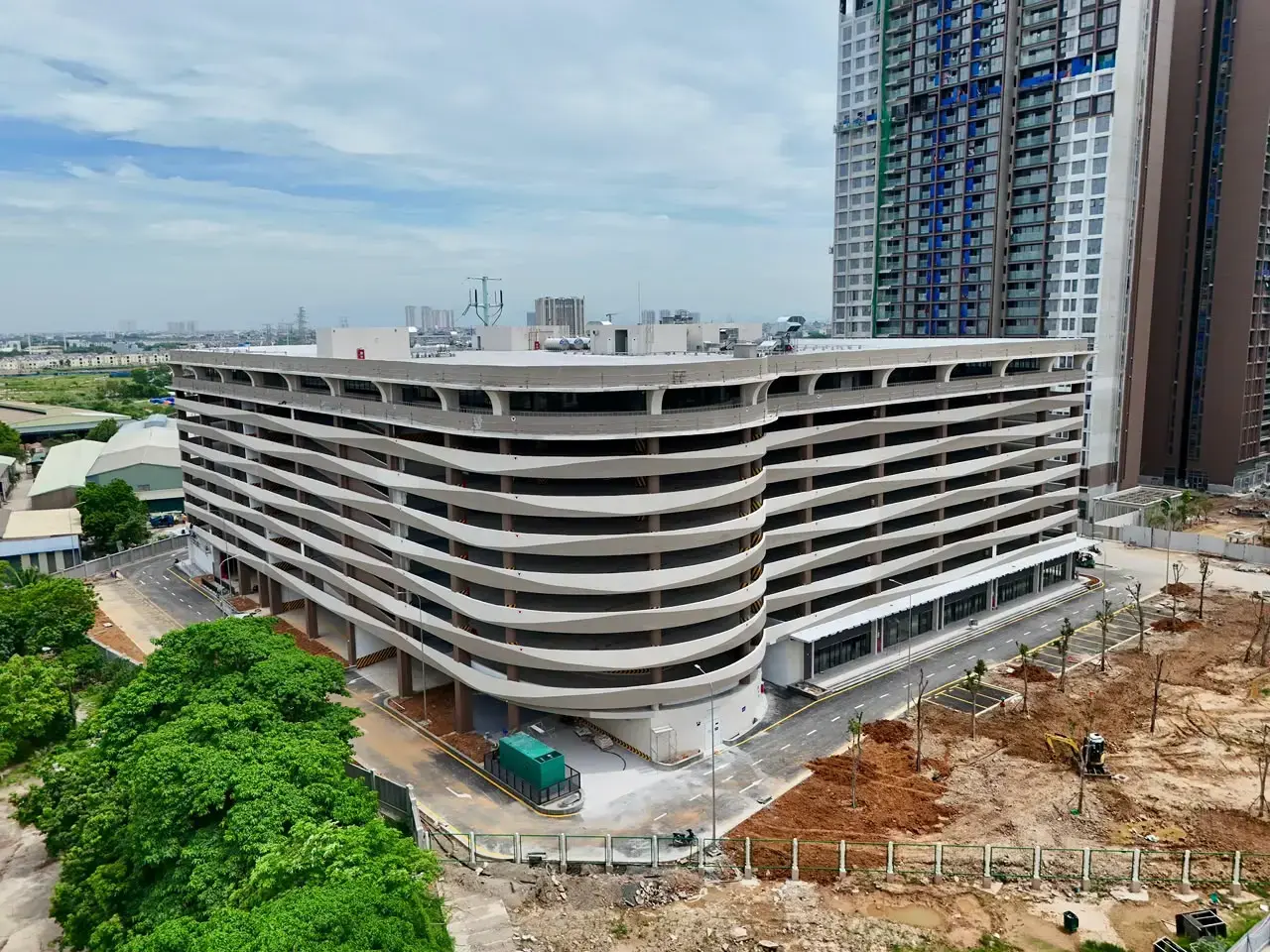

Hạ tầng tiện íchTiếp tục hoàn thiện Đường dạo trên không, Bể bơi Cầu Vồng và nhà để xe nổi
06/2026Mặt ngoài hoàn thiệnSignature nội thất tới tầng 34; Prestige & Elite tới tầng 25

Đây là kỳ đầu tiên trong chuỗi cập nhật xác nhận hệ kiến trúc mặt ngoài đã hoàn thiện ở cả nhóm Signature và Prestige–Elite. Trọng tâm công trường chuyển mạnh sang nội thất, cảnh quan ngoài trời và hoàn thiện nhà để xe nổi.

Phân khuMặt ngoàiNội thất
SignatureHoàn thiệnTới tầng 34
Prestige + EliteHoàn thiệnTới tầng 25
05/2026Hoàn thiện tăng tốcSignature 34/32; Prestige & Elite 27/22

Chỉ số dưới đây lần lượt là tầng hoàn thiện kiến trúc mặt ngoài và tầng hoàn thiện nội thất. So với tháng 04, cả hai nhóm phân khu đều tiến thêm, đồng thời cảnh quan ngoài trời bắt đầu xuất hiện rõ hơn trong bản cập nhật.

Phân khuMặt ngoài tới tầngNội thất tới tầng
Signature3432
Prestige + Elite2722
04/2026Signature tiến gần tầng cao nhấtMặt ngoài 32/26; nội thất 27/19

Signature dẫn trước về nhịp hoàn thiện, với kiến trúc mặt ngoài tới tầng 32 và nội thất tới tầng 27. Tại Prestige và Elite, hai mốc tương ứng là tầng 26 và tầng 19.

Phân khuMặt ngoài tới tầngNội thất tới tầng
Signature3227
Prestige + Elite2619
03/2026Tường ngăn đã hoàn thiệnSignature mặt ngoài 28, nội thất 24

Phần tường ngăn nội thất được ghi nhận đã hoàn thiện ở cả ba phân khu. Công tác mặt ngoài và nội thất tiếp tục triển khai theo tầng, với Signature đi trước nhóm Prestige–Elite.

Phân khuTường ngănMặt ngoàiNội thất
SignatureHoàn thiệnTầng 28Tầng 24
Prestige + EliteHoàn thiệnTầng 24Tầng 17
02/2026Chuyển hẳn sang hoàn thiệnSignature 22/18; Prestige & Elite 19/12

Tường ngăn nội thất được xác nhận hoàn tất. Hệ đỗ xe cơ khí xuất hiện trong nhóm hình ảnh, trong khi các tòa tiếp tục thi công mặt ngoài và nội thất.

Phân khuMặt ngoài tới tầngNội thất tới tầng
Signature2218
Prestige + Elite1912
01/2026Tiếp tục thi công tường, mặt ngoài và nội thấtSignature tường tới 35; Prestige & Elite tới 30

Signature đạt mốc tường ngăn tầng 35, mặt ngoài tầng 20 và nội thất tầng 16. Prestige cùng Elite đạt các mốc tương ứng là tầng 30, tầng 18 và tầng 10. Hệ đỗ xe cơ khí bắt đầu được thể hiện rõ trong bản tin công trường.

Phân khuTường ngănMặt ngoàiNội thất
SignatureTầng 35Tầng 20Tầng 16
Prestige + EliteTầng 30Tầng 18Tầng 10

Tiến độ Lumi Hanoi năm 2025

Các kỳ năm 2025 ghi lại quá trình đi từ phần thân lên cất nóc, sau đó chuyển sang xây tường và hoàn thiện. Danh mục công khai không có bản riêng cho tháng 03 và tháng 06/2025, nên hai tháng này không được tự nội suy.

12/2025Nhà để xe nổi lên tầng 8Hoàn thiện tường, mặt ngoài và nội thất tiếp tục tăng

Ngoài phần việc tại các tòa ở, kỳ tháng 12 ghi nhận nhà để xe nổi thi công tới tầng 8 và cảnh quan ngoài trời được triển khai.

Phân khuTường ngănMặt ngoàiNội thất
SignatureTầng 31Tầng 14Tầng 9
Prestige + EliteTầng 27Tầng 11Tầng 5
11/2025Bắt đầu theo dõi sâu phần hoàn thiệnNhà để xe nổi tới tầng 5

Sau cất nóc, bản cập nhật chuyển từ số tầng phần thân sang ba nhóm công việc: xây tường, hoàn thiện kiến trúc và hoàn thiện nội thất.

Phân khuXây tườngHoàn thiện kiến trúcNội thất
SignatureTầng 29Tầng 12Tầng 6
Prestige + EliteTầng 25Tầng 9Tầng 3
10/2025Cất nóc toàn bộ 9 tòaMốc lớn sau khoảng 20 tháng thi công

Tháng 10 là bước ngoặt của phần thân: toàn bộ chín tòa được công bố cất nóc, khoảng 20 tháng sau thời điểm khởi công tháng 03/2024. Song song, nhà để xe nổi, cảnh quan và các căn hộ theo loại hình tiếp tục được hoàn thiện.

Phân khuMốc tầng được ghi nhận
SignatureTầng 35
PrestigeTầng 29
EliteTầng 30
09/2025Các tòa tiến sát cất nócSảnh thang máy và khu vực chung dần thành hình

Signature thi công tới tầng 32, trong khi Prestige và Elite cùng tới tầng 28. Nhóm hình ảnh tháng này chuyển sự chú ý sang sảnh thang máy tại cả ba phân khu, cho thấy phần hoàn thiện chung đã được triển khai song song với phần thân.

SignaturePrestigeElite
Tầng 32Tầng 28Tầng 28
08/2025Nhà để xe nổi lên tầng 1Trường học kế cận bắt đầu được triển khai

Phần móng nhà để xe nổi đã hoàn thành và công trình chuyển lên tầng 1. Khu trường Mầm non và THCS Vinschool kế cận cũng xuất hiện trong bản cập nhật, bên cạnh tiến độ phần thân của ba phân khu.

SignaturePrestigeElite
Tầng 29Tầng 25Tầng 26
07/2025Nhà để xe nổi hoàn thiện phần móngCác tòa đạt khoảng tầng 20–24

Nhà để xe nổi hoàn thành phần móng và chuẩn bị chuyển sang thi công phần thân. Ba phân khu tiếp tục tăng tầng; các ảnh công trường cũng ghi nhận công tác cốt thép và cơ điện.

SignaturePrestigeElite
Tầng 24Tầng 20Tầng 22
05/2025Đường dạo trên không bắt đầu hình thànhSignature 17, Prestige 14, Elite 16

Phần móng của Đường dạo trên không tại Signature được triển khai trong khi các tòa tiếp tục tăng tầng. Đây là một trong những kỳ đầu tiên cho thấy hạng mục tiện ích được thi công song song với khối nhà ở.

SignaturePrestigeElite
Tầng 17Tầng 14Tầng 16
04/2025Thi công đồng loạt ba phân khuTập trung kết cấu, cốt thép và cơ điện

Kỳ tháng 04 chủ yếu cung cấp hình ảnh thay vì bảng số tầng. Có thể nhận diện công tác cốt thép tại Signature và Elite, thi công cơ điện tại Prestige, cùng diện mạo phần thân của ba phân khu. Trang này giữ nguyên giới hạn dữ liệu, không tự ước lượng số tầng từ ảnh.

02/2025Tầng hầm ba phân khu đã hoàn thànhMốc đầu của chuỗi theo dõi công khai

Đây là mốc sớm nhất trong danh mục hiện có. Tầng hầm của cả ba phân khu đã hoàn thiện; phần thân Signature đạt tầng 8, Prestige tầng 4 và Elite tầng 5.

SignaturePrestigeElite
Tầng 8Tầng 4Tầng 5

Nhìn toàn bộ tiến độ, dự án đã đi qua những giai đoạn nào?

Giai đoạnThời gianDấu hiệu chính
Thi công phần thân02–09/2025Tầng hầm hoàn tất, các tòa tăng dần từ tầng 4–8 lên tầng 28–32
Cất nóc10/2025Toàn bộ 9 tòa hoàn thành phần thân
Xây tường và hoàn thiện11/2025–03/2026Theo dõi riêng tường ngăn, mặt ngoài và nội thất theo tầng
Hoàn thiện cuối04–07/2026Mặt ngoài hoàn tất, nội thất lên tầng cao, cảnh quan và tiện ích tiến gần hoàn thiện

Tiến độ xây dựng chưa đồng nghĩa với bàn giao

Ảnh và số tầng giúp người mua hiểu trạng thái công trường tại ngày cập nhật, nhưng không tự xác nhận nghiệm thu, ngày nhận nhà hay tình trạng pháp lý của một căn cụ thể. Khi giao dịch chuyển nhượng, nên đối chiếu thêm công nợ, thông báo dành cho đúng tòa/căn, phụ lục bàn giao và hiện trạng thực tế.

Câu hỏi thường gặp

Tiến độ Lumi Hanoi mới nhất đến tháng nào?

Dữ liệu mới nhất trên trang đang dừng ở kỳ tháng 07/2026. Khi có bản công bố mới, mốc mới cần được bổ sung ở đầu dòng thời gian thay vì sửa mất lịch sử cũ.

Vì sao không có tháng 03 và 06/2025?

Danh mục tiến độ công khai hiện không có hai kỳ này. Trang không ước lượng hoặc điền số liệu trung gian khi chưa có bản cập nhật riêng.

Lumi Hanoi cất nóc khi nào?

Mốc cất nóc toàn bộ chín tòa được ghi nhận trong tháng 10/2025, sau khoảng 20 tháng kể từ thời điểm khởi công tháng 03/2024.
